硬核实力!@等待新家的居民们,定州大盘新进展来啦!
有关于幸福的憧憬,都在岁月中慢慢酝酿,而在新家的建设中,我们始终以严苛的施工标准,严谨的工作态度,过硬的工程质量,只为给您更好的居住品质。在此,用信笺传递臻情,邀您共鉴生活的美好。
全力保进度 现场火热施工
目前,明月新城六期【春和景明】项目各个岗位正紧锣密鼓地作业施工,现场井然有序,一派热火朝天。铿锵的机械复鸣,建设者忙碌的身影,匠人们“干”字当头,如火如荼地进行着各项施工。
从建筑立面到内部施工,从匠心工艺到精工细节,工人们有条不紊地忙碌着。外立面施工、公区地砖铺装、窗扇的安装、电梯及电梯门套的安装……各工种协同作业,坚守多重严苛的施工标准,以奔跑的姿态,严谨的工作态度,保质保量保进度,只为拉近业主与家的距离。

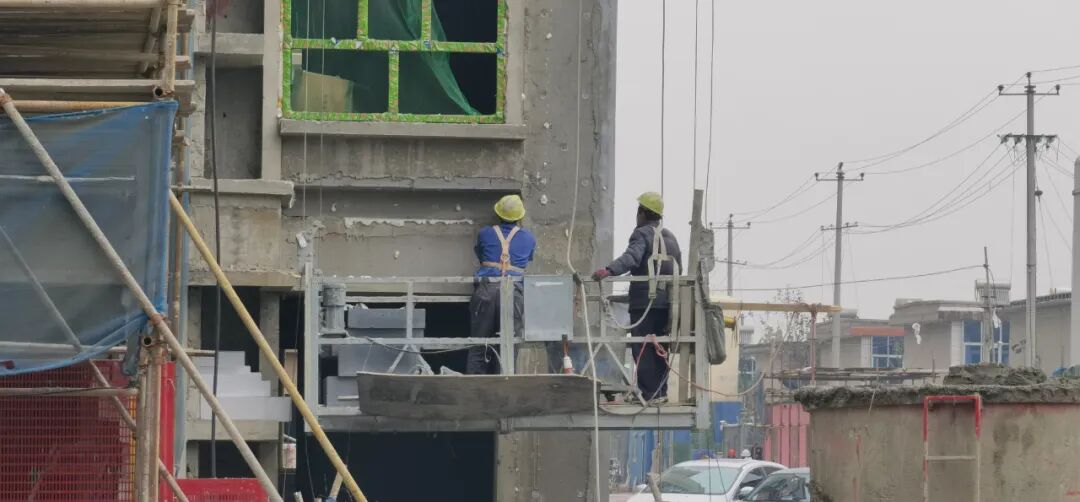

▲明月新城六期实景图

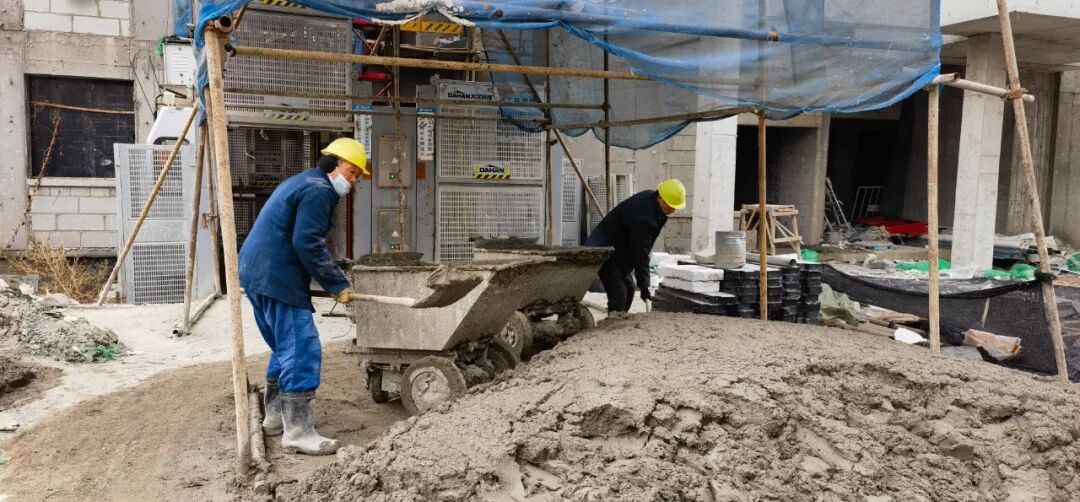

▲明月新城六期实景图
施工进行中 全面保质提速
全力共筑美好,匠心质敬家期。加速推进工程建设,明月新城六期【春和景明】通过制定周密的施工方案,在确定安全生产的前提下,外立面、公区施工、地暖、门窗、水电等单位各司其职、相互协作,最大程度抓进度、保品质,全身心地投入到施工建设中。

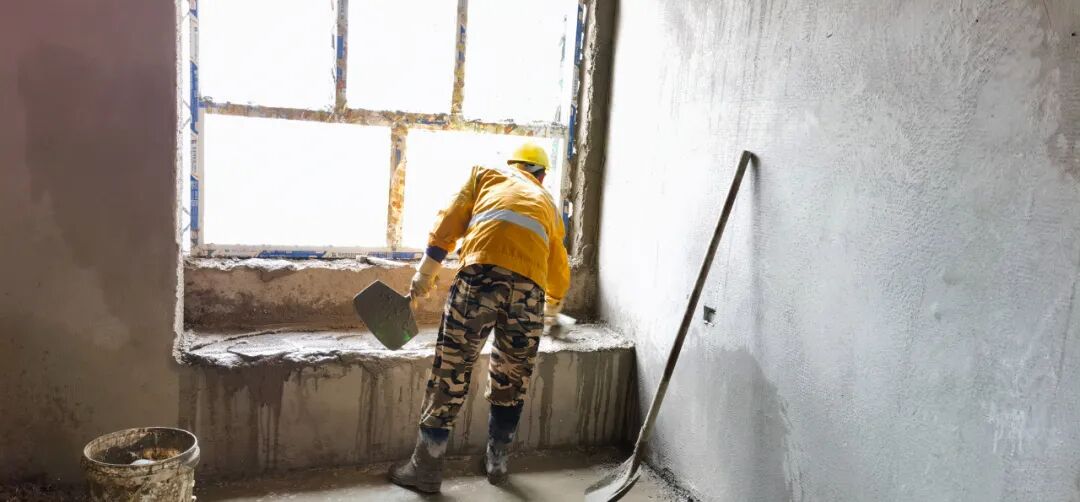

▲明月新城六期实景图

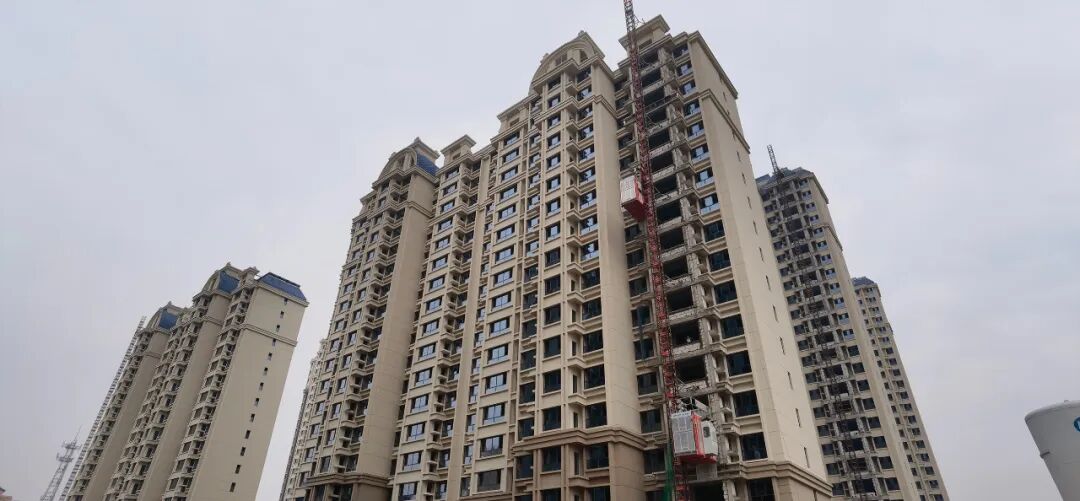

23#25#26#:外立面真石漆喷涂已完成98%,室内内墙抹灰已完成;公区墙地砖已完成;地暖已铺设完成;上下水管安装完成;电梯及电梯门套已完成;正在进行窗扇的安装工作;
27#28#:外立面真石漆喷涂已完成98%,室内内墙抹灰已完成;公区墙地砖已完成;地暖已铺设完成;上下水管安装完成;电梯及电梯门套已完成;正在进行窗扇的安装工作;
29#30#:外立面真石漆喷涂已完成95%,室内内墙抹灰已完成;公区墙地砖铺设已完成;墙面腻子施工正在进行中;地暖已铺设完成;主管道上下水管安装完成;窗框安装已完成;电梯及电梯门套已完成;正准备窗扇安装工作。
31#32#:外立面正在进行外保温施工工作;正在进行墙面抹灰工作,窗框安装已完成80%;主管道上下水管安装已完成;正在进行电梯安装工作;
35#36#37#:外立面水包砂施工已完成60%,室内内墙抹灰已完成;公区墙地砖已完成;地暖已铺设完成;主管道上下水管安装完成;电梯及电梯门套已完成;窗扇玻璃安装已完成。
